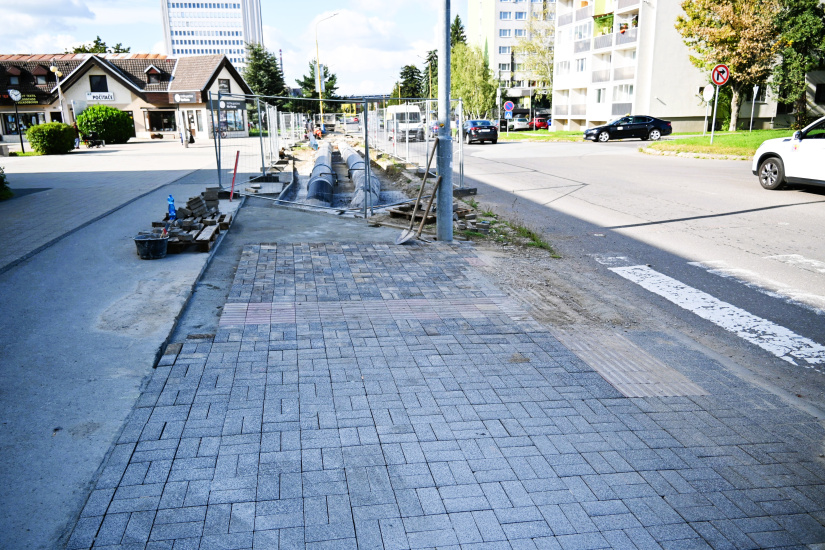

Na Etape 15 prebiehajú dokončovacie a terénne úpravy, na Etape 12 sa pripravuje vyvýšený murovaný záhon so zasypaním zeminou. Finálne zhutňovanie terénu sa plánuje na jar 2026.
Realizované výkopy v roku 2025

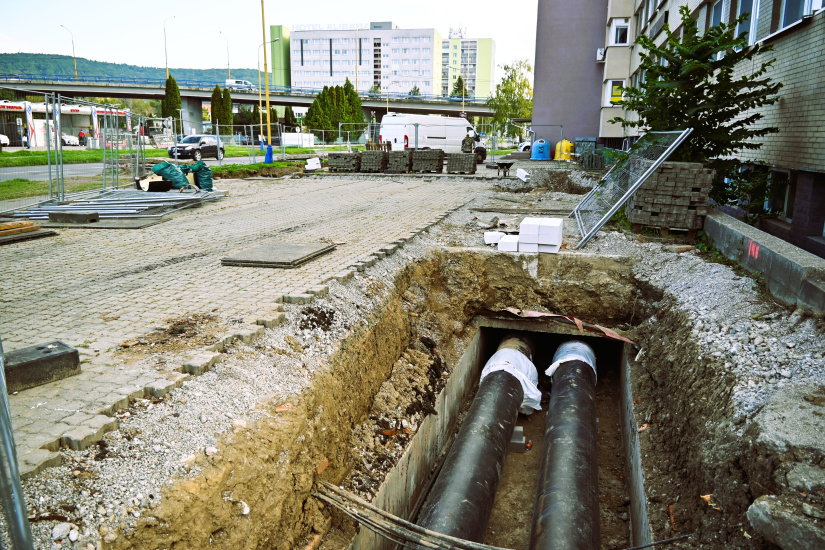

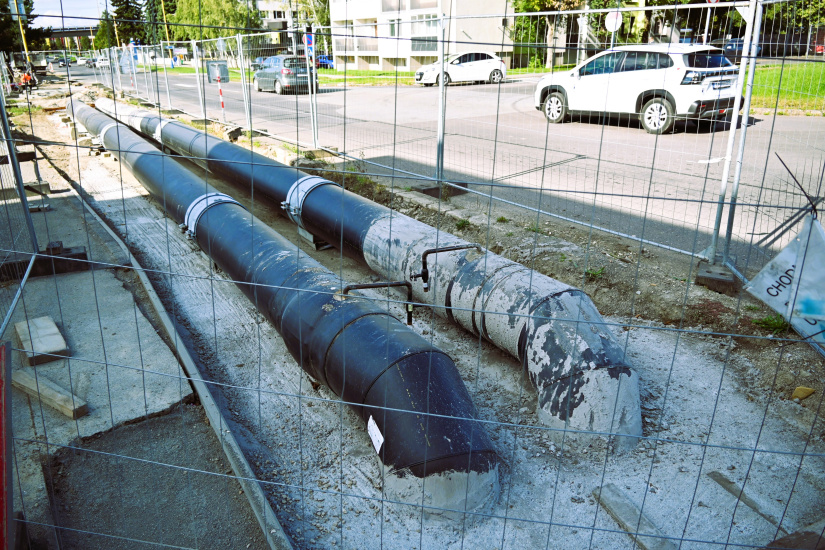

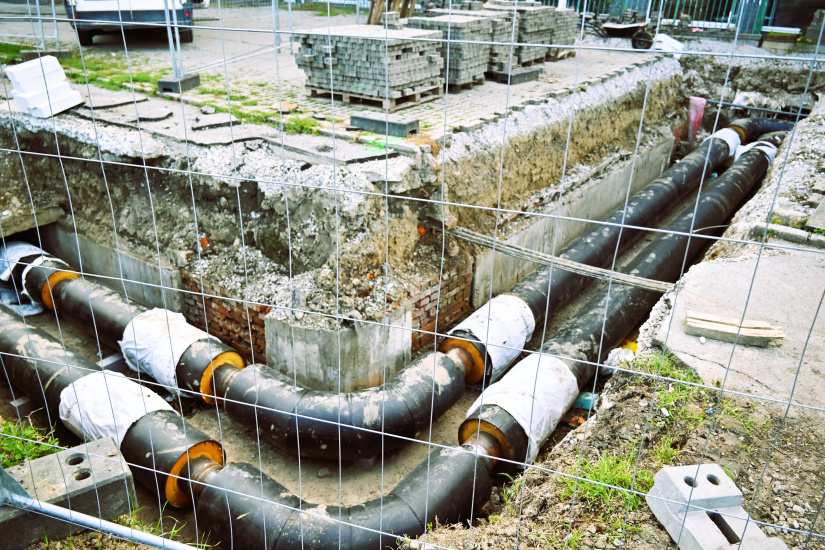

Spolu sa zrealizovalo 2 800 metrov výkopov, čo predstavuje uložených 5 600 metrov potrubia. Najväčšie úseky:
- Etapa 19 – Hrnčiarska, Ševčenkova, Sokolovská, Dobrianskeho, Námestie slobody (1,5 km)
- Etapa 17 – pri DC Laborecká (385 m)
- Etapa 15 – Laborecká – MŠ Štefánikova (140 m)
- Etapa 20 – Hrnčiarska vnútroblok (200 m)
- Etapa 10 – Laborecká smer Billa (220 m)
- Etapa 11 – pri BD Laborecká 1 (100 m)
- Etapa 12 – Laborecká / Nám. slobody (150 m)
- Etapa 13 – Laborecká (105 m)
Poďakovanie partnerom





Zhotoviteľ GreMI KLIMA a HES, s.r.o. ďakujú za spoluprácu spoločnostiam VSD, SPP, Telekom, Orange, Antik a VVS, ktoré výrazne pomohli pri koordinácii prác.
Plány na rok 2026
- Etapa 16 – úsek medzi križovatkami ulíc Staré kasárne – Sládkovičova/Hviezdoslavova (pri ZŠ Jána Švermu), dĺžka 460 m, termín leto 2026.
- Etapa 18 – od BD Duchnovičova 2,4,6 cez Sokolovskú k výmenníkovej stanici pri pumptracku, dĺžka 340 m, termín jar 2026.
👉 Ďakujeme obyvateľom za trpezlivosť a pochopenie počas prác.
ZDROJ: HUmenné MsÚ, www.humenne.sk
