19. novembra 2025 · humencan.sk · Slovensko, Spoločnosť, Správy, Svet, Výber redakcie · 0 komentárov

V Humennom vymenili už 82,5 % potrubí: modernizácia prináša severskú technológiu

ZDROJ: Humenné MsÚ, www.humenne.sk
ZDROJ: Humenné MsÚ, www.humenne.sk

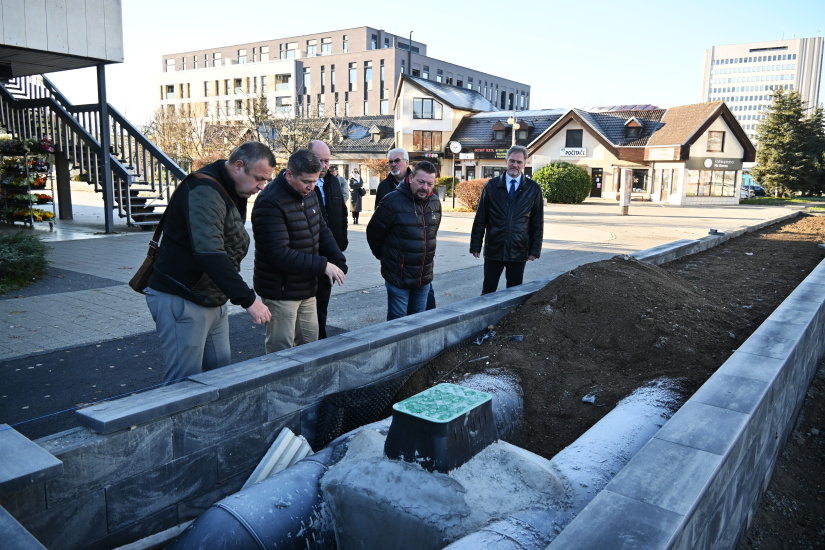

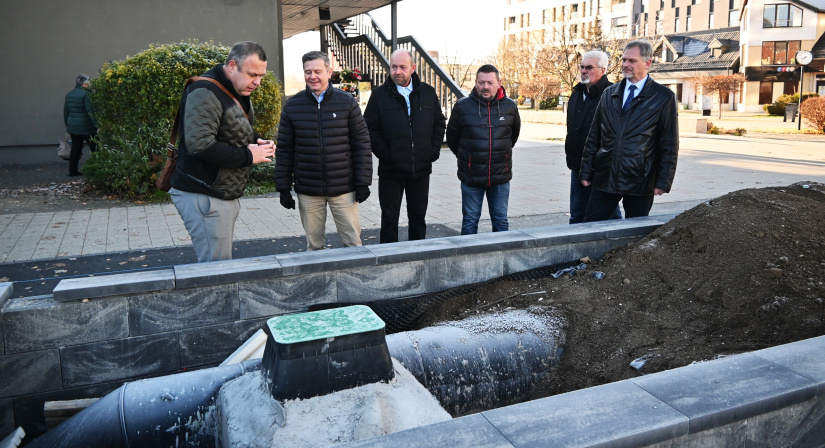

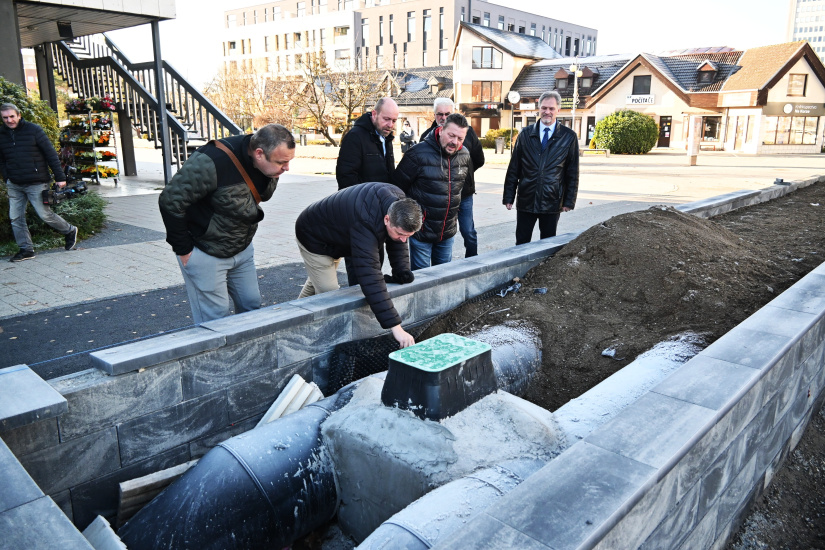

Dňa 19. novembra 2025 sa uskutočnil posledný kontrolný deň tohto roka, na ktorom sa stretli zástupcovia HES, s.r.o., GreMI KLIMA, Energobyt Humenné a Technické služby mesta Humenné. Nechýbal ani primátor Miloš Meričko.

Meričko ocenil rozsah diela aj to, že modernizácia je hradená prevažne z Modernizačného fondu, pričom mesto a Humenská energetická spoločnosť investujú viac než 6 miliónov eur. Vyzdvihol aj to, že ide o „severský typ technológie“ používaný v krajinách s oveľa nižšími teplotami.

Priestor pre vašu reklamuKontakt: redakcia@humencan.sk

Prečítajte si aj:

V roku 2025 boli do prevádzky uvedené všetky primárne aj sekundárne rozvody. K najnáročnejším úsekom patrili Etapa 12 (pri Tatra Banke) a Etapa 15 (Laborecká – križovatka pri MŠ Štefánikova).

Celková dĺžka výkopov dosiahla 2 800 metrov, vrátane úsekov:

  • Etapa 19 – 1,5 km
  • Etapa 17 – 385 m
  • Etapa 15 – 140 m
  • Etapa 20 – 200 m
  • Etapa 10 – 220 m
  • Etapa 11 – 100 m
  • Etapa 12 – 150 m
  • Etapa 13 – 105 m

Spolu bolo položených 5 600 metrov nového potrubia.

Cena tepla smeruje k stabilite

Podľa konateľa HES, s.r.o. Martina Lichmana modernizácia znižuje investičný dlh mesta a zlepšuje spoľahlivosť aj bezpečnosť dodávok. Lichman uviedol, že ak sa situácia na trhu s komoditami nezmení, v roku 2026 sa cena tepla v Humennom zvyšovať nebude, pričom existuje možnosť aj mierneho poklesu.

Lichman doplnil, že z plánovaných 11,5 kilometra je už 9,5 km hotových, čo predstavuje 82 % projektu. Výkopové práce dosiahli rozsah 4,8 km, pričom išlo o trojmetrové a jeden a pol metra hlboké priekopy. Ocenil tiež trpezlivosť obyvateľov mesta.

Plán na rok 2026

V roku 2026 budú pokračovať ďalšie etapy:

  • Etapa 16 – úsek medzi križovatkami ulíc Staré kasárne – Sládkovičova / Hviezdoslavova, dĺžka 460 m, realizácia: leto 2026
  • Etapa 18 – od BD Duchnovičova 2,4,6 cez Sokolovskú k výmenníkovej stanici pri pumptracku, dĺžka 340 m, realizácia: jar 2026

Mesto ďakuje obyvateľom za trpezlivosť počas rozsiahlych prác.

ZDROJ: Humenné MsÚ, www.humenne.sk

Hodnotenie:👍 0👎 0
Reklama

humencan.sk

Najnovšie články

Zapojte sa do portálu Humencan.sk

Odoberajte novinky z mesta alebo sa zaregistrujte.


Registráciou získate:

Môžete písať blogy, pridávať inzeráty, podujatia, otázky do fóra, komentovať a hodnotiť obsah.
